解锁区域用电瓶颈 实现“让电等发展” 丨110千伏元帅变送出工程最难节点开工

原创 南通发布
浏览量
作者:文丨通讯员 吴庆华 瞿吉 记者 严春花 图丨通讯员 陈磊
全文931个字 阅读约需 分钟

1日7时许,随着现场指挥员一声清脆的哨音,姜灶—姜北π入元帅变电站110千伏线路工程T1至T5段导地线展放作业正式拉开帷幕。这是220千伏元帅输变电工程配套110千伏送出工程中施工难度最大、作业风险最高的一个单体节点。

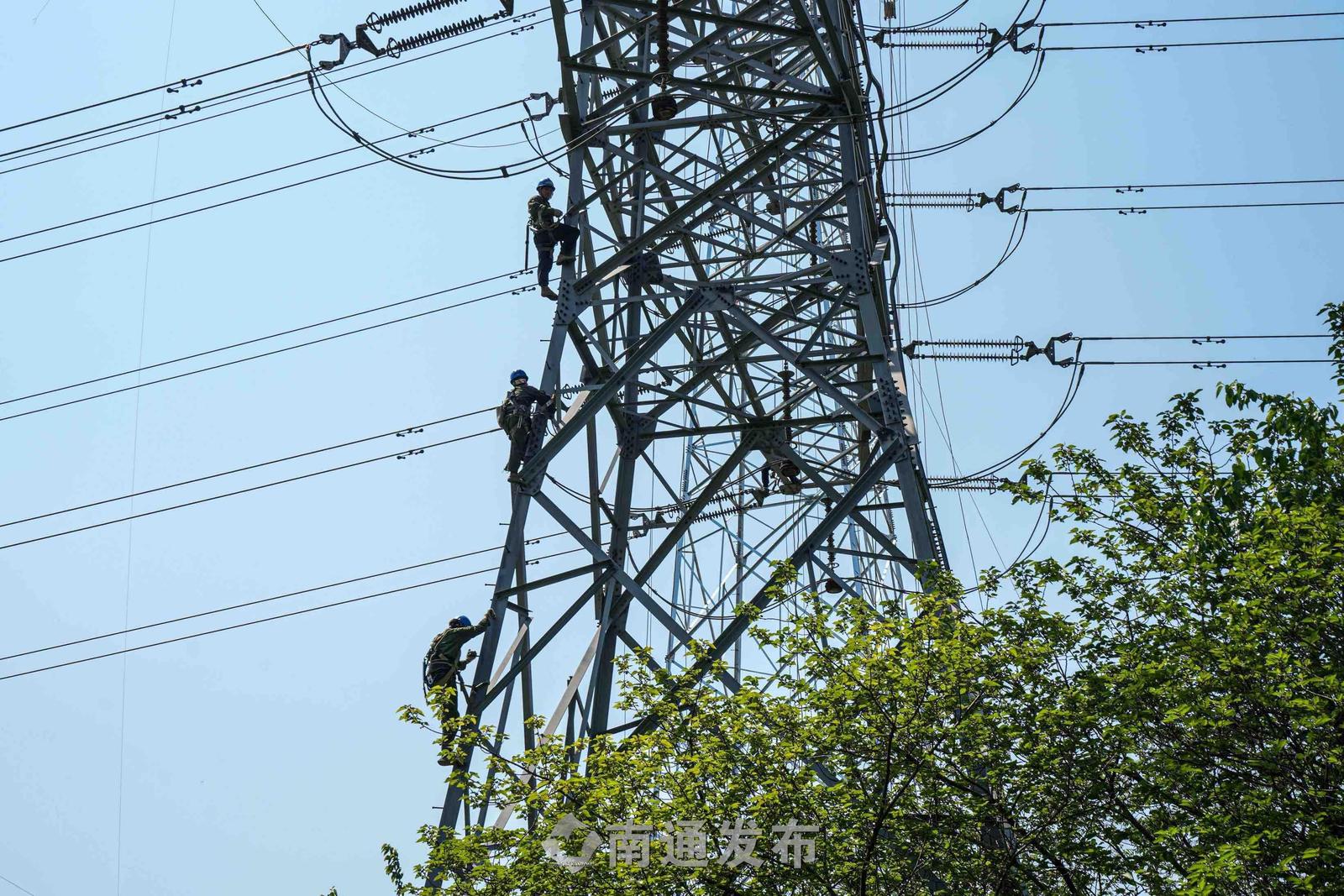

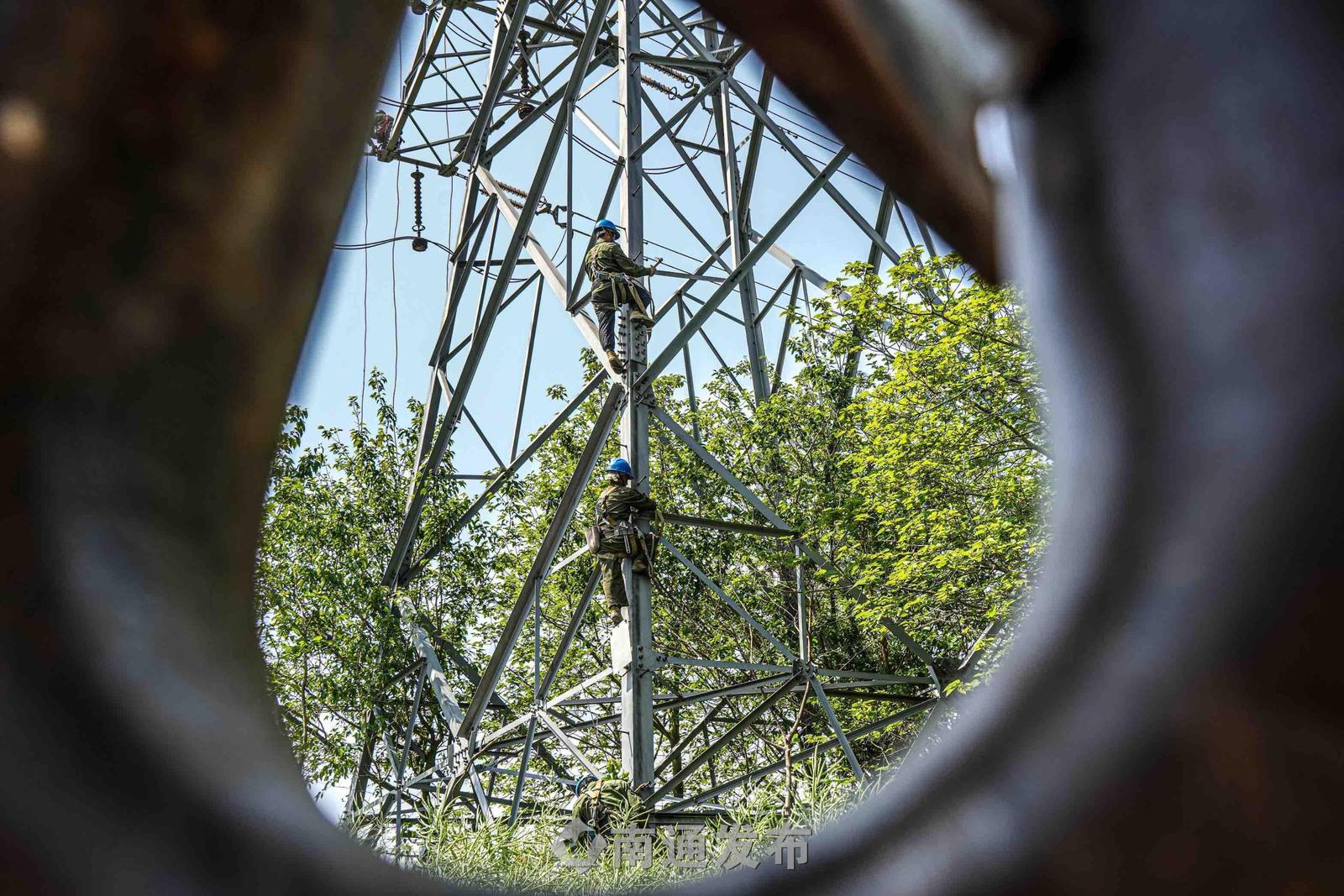

现场,牵引机发出沉稳有力的轰鸣,银白色的导线在滑轮间缓缓“走”出,向远处基塔延伸。地面上,身着米黄色工装的施工人员各就各位,对讲机里指令声此起彼伏。5基新立铁塔在晨光中依次排开,1.3公里架空线路如长虹初显,一场与时间赛跑的“电网架桥”正在上演。

“今天T1到T5放线段,最棘手的就是T4—T5档。”现场施工负责人仰头指向远处一基铁塔,目光凝重。该档线路需同时跨越三回路110千伏用户专线,涉及综艺新材料、甬金金属、展华电子、深南电路四家重点用户。这意味着,停电窗口极为宝贵,必须在规定时间内完成跨越施工,最大限度减少对企业生产的影响。

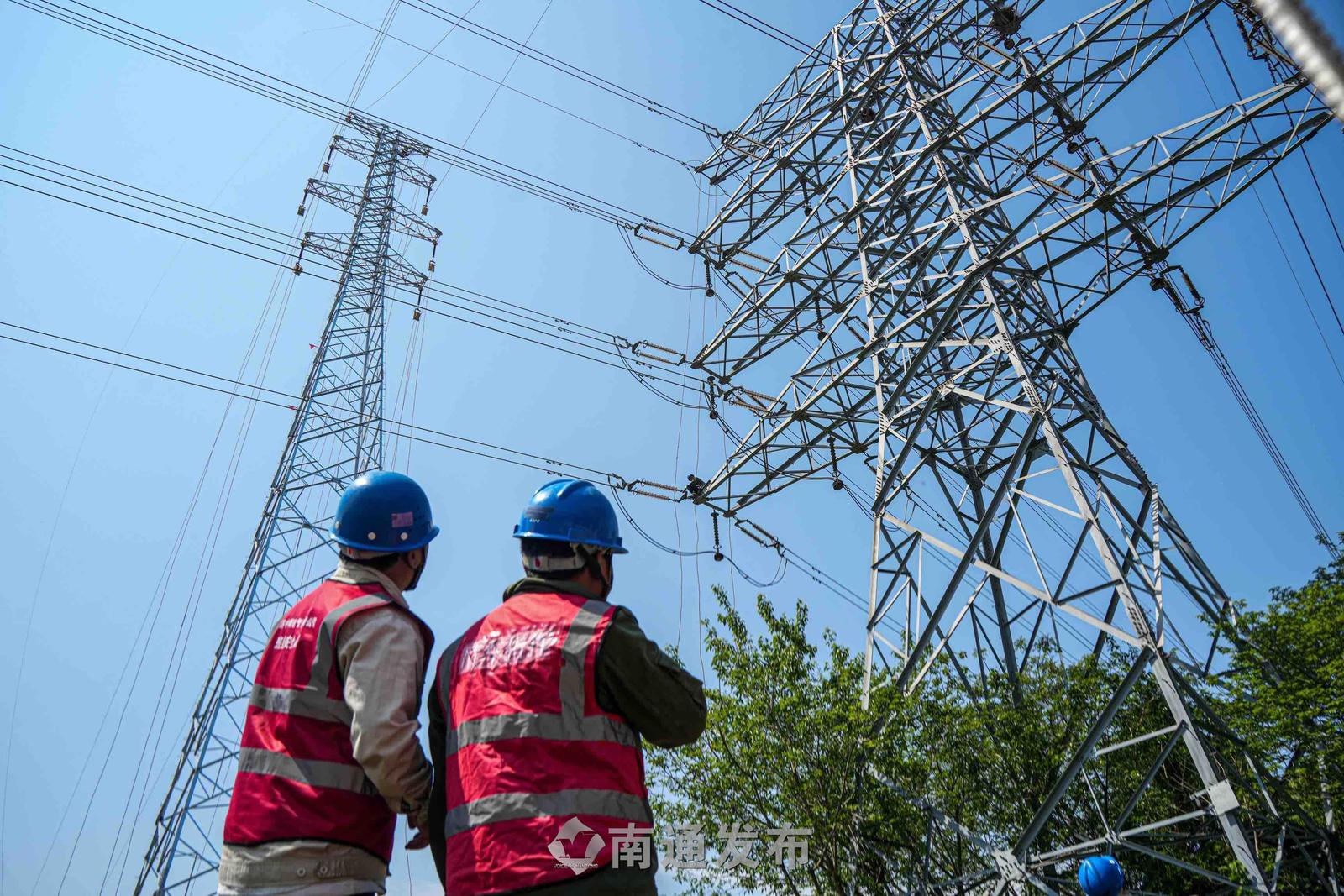

除高危跨越外,路径还密集穿越民房、10千伏线路、400伏低压线及通信铁塔。施工前,项目部累计搭设跨越架十余处,并协调完成通信铁塔迁移,光方案论证和现场踏勘就持续了近一个月。“每一处跨越都是‘硬骨头’,必须把安全冗余留足。”南通市通州区供电公司发展建设中心负责人告诉记者。

近年来,南通高新区作为长三角一体化发展的重要产业高地,招商引资“加速跑”。随着深南电路、沃太能源等一批重大项目相继落地投产,以及电子信息、新能源、高端装备制造等产业集群快速崛起,区域用电需求呈现“井喷式”增长。

数据显示,该区域仅有一座220千伏姜灶变,2024年最大负载率已逼近70%,110千伏出线间隔仅剩一回。预计到2026年,姜灶变负载率将突破85%,逼近警戒红线。220千伏元帅输变电工程及配套送出工程的建设,正是南通供电公司“让电等发展”的主动作为。

据了解,该单体共7基塔,立塔5基,计划6月13日全线完工,与220千伏元帅变电站同步投运。本工程完成后,将形成“姜灶—元帅”“元帅—姜北”两回110千伏线路,盘活区域110千伏网架结构,有效释放元帅变的供电能力。“这段1.3公里线路虽短,却是打通高新区供电瓶颈的‘金钥匙’。”项目负责人表示,工程投产后,不仅可缓解姜灶变重载压力,更将为南通高新区后续重大项目落地提供坚实电网支撑。
