5月12日,随着500千伏东扶5643线098号杆塔最后一串跳线绝缘子顺利更换到位,历时4天的南通500千伏东扶、洲扶线停电综合检修作业圆满收官。

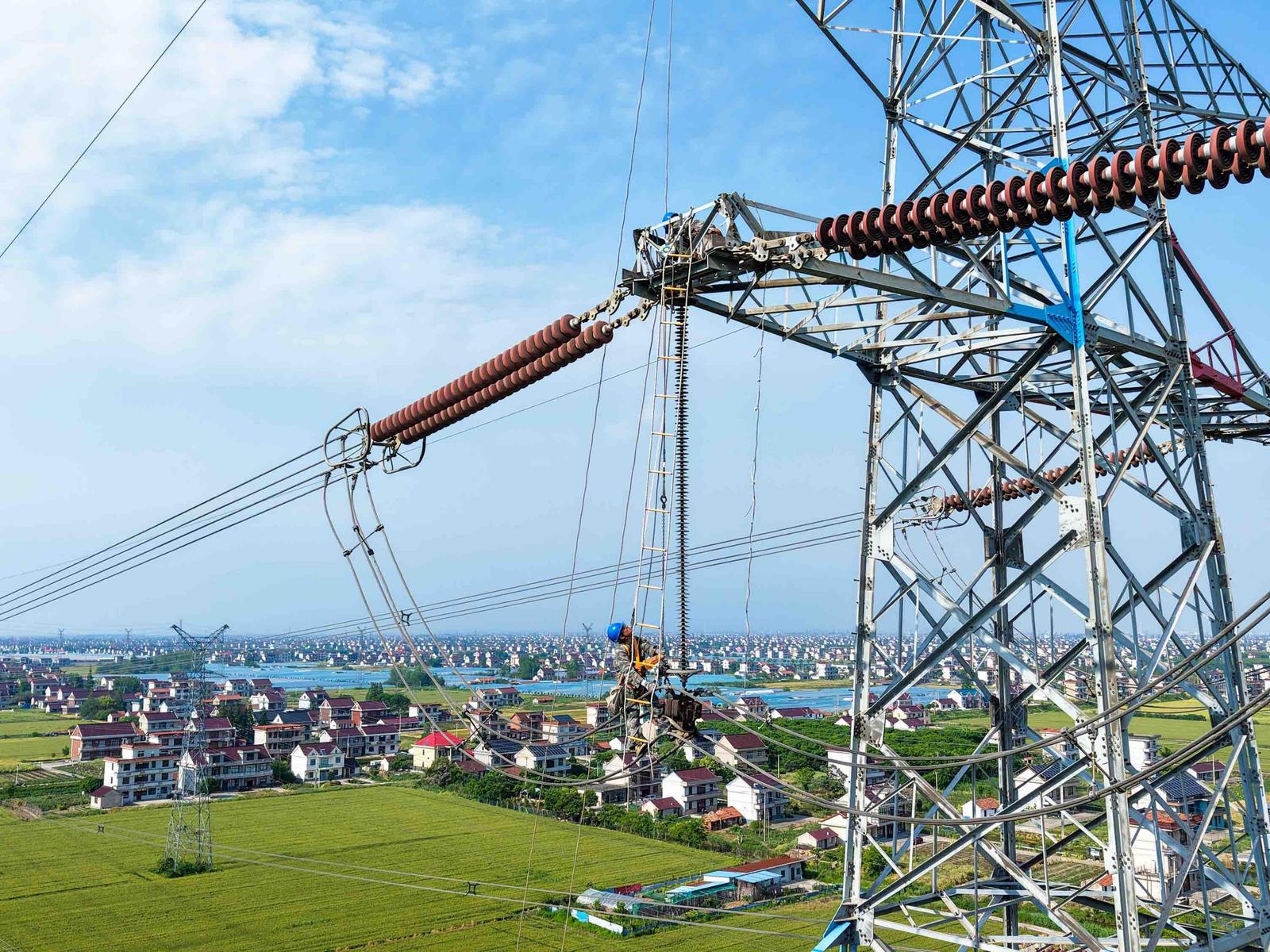

5月11日,南通供电公司输电运检中心工作人员在500千伏东扶线42号耐张塔更换老化绝缘子。通讯员宋协培 摄

此次检修涉及南通500千伏东扶5643线、洲扶5644线,全线同杆架设,线路长度58.186公里,共有151基杆塔,是连接南通东部电网的重要纽带。其中,东扶线的跳线绝缘子历经十余年运行,存在破损、老化问题,绝缘性能大幅下降,亟须更换修理。为此,国网南通供电公司将老旧绝缘子更换纳入检修计划,决定于5月9日至12日更换全线38串老旧跳线绝缘子,消除设备隐患。

5月11日,在500千伏东扶线042号杆塔作业点,国网南通供电公司输电(电缆)运检中心输电五班青年员工王源浩,身着全套安全带、双大钩安全绳,跟随检修队伍一同登塔完成了绝缘子更换工作。值得一提的是,输电标杆班组青年员工全程参与本次作业实施——从工前准备到现场主要操作步骤,班组老师傅在塔下全程指导、关键环节把关。

当日更换的跳线绝缘子串长约5米,下挂约150公斤重锤,从高处更换下来并不容易。现场操作时,王源浩在师傅的指导下稳步攀爬至作业点,系好安全带与后备保护绳,挂好提线工具及导线后备保护绳。在另一名作业人员的配合下,提线工具缓慢收紧,将导线及重锤的荷载平稳转移至工具上,彻底消除旧绝缘子串的受力。

“慢一点,先检查受力,再打好绳结!”塔下的师傅通过对讲机实时提醒。王源浩一边应着,一边用传递绳绑好旧绝缘子,他和另一名高处作业人员依次松开绝缘子串两端的锁紧销,并将绝缘子与两端金具脱开,在地面人员的配合下,稳稳将旧绝缘子串落地,新绝缘子串吊至塔上。

王源浩拎起近5米长的绝缘子,对准上端金具接口,师傅在对讲机里喊着节奏:“对准了!扶稳绝缘子上端碗口,再把金具球头扣进绝缘子碗口里,完全进入后再恢复锁紧销!”

王源浩屏住呼吸,一点点调整绝缘子的高度及角度,确认与上端金具连接到位后,迅速检查并装上锁紧销。待绝缘子下端完成连接并松开提线工具后,他配合着进行验收检查及工器具拆卸。整个过程,他的额角渗出汗珠,双手却始终稳如磐石,严格按照作业流程执行,每完成一个动作都进行汇报。

在停电综合检修各个阶段,国网南通供电公司加大全过程管控力度,从工作量梳理、现场勘察、方案编审到作业现场管控实施检修流程标准化管理,完善重要环节管控方案,细化关键工艺验收标准,确保本次检修安全、有序完成,为即将到来的迎峰度夏期间南通东部电网可靠供电打下坚实基础。
