通明集团完成10千伏决心线变压器过载治理增容改造 有效保障周边群众安全用电

原创 南通发布
浏览量
作者:文|通讯员 周威林 记者 严春花 图|南通供电提供
全文612个字 阅读约需 分钟

近日,通明集团电建分公司抢抓施工窗口期,高效完成10千伏决心线51001台区变压器过载治理增容改造工程,通过优化施工方案、巧用小型机械、精细化现场布置,破解农村老旧街巷狭窄空间施工难题,有效解决台区变压器过载隐患,切实保障周边群众安全稳定用电。

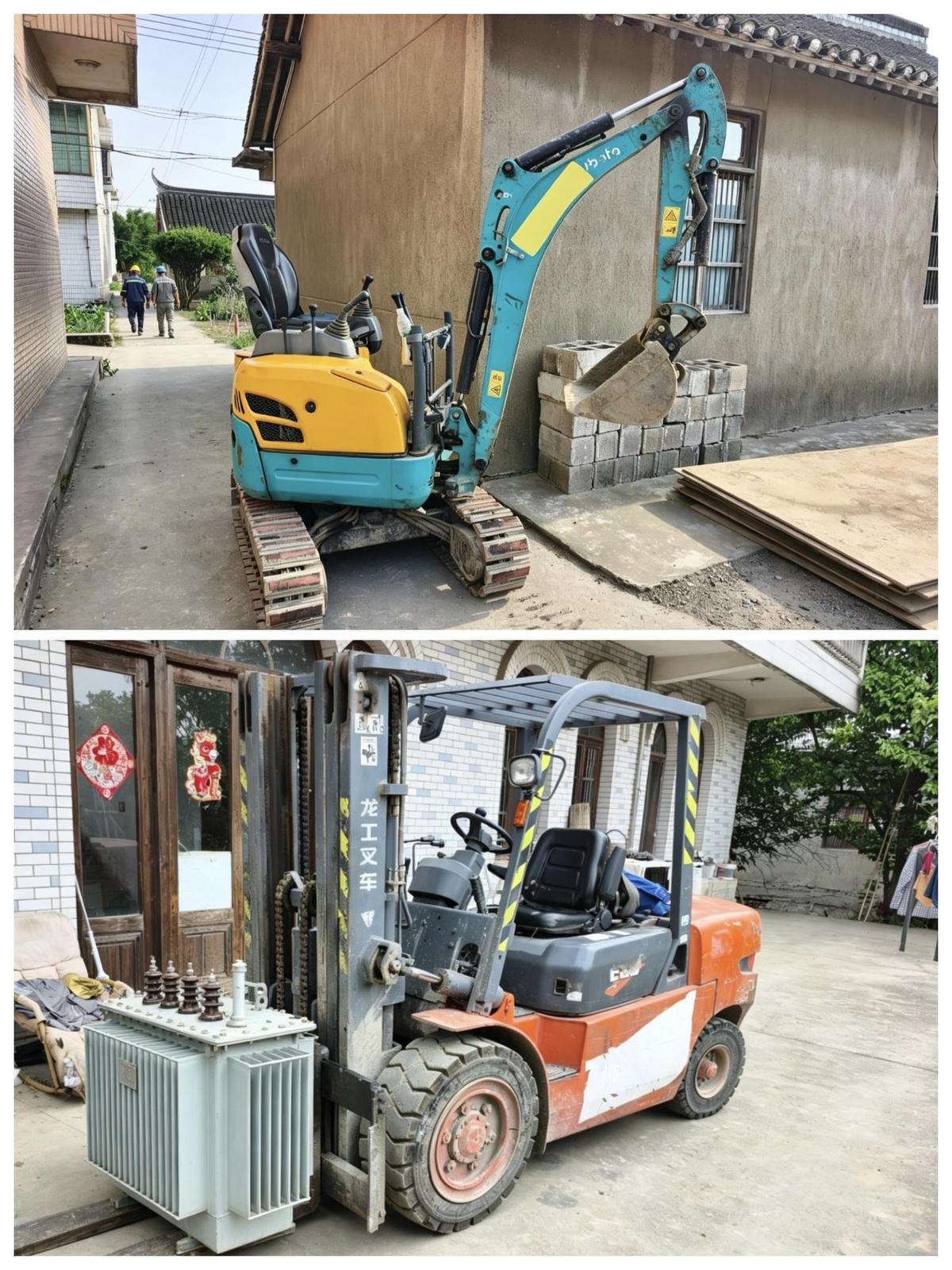

本次改造涉及的10千伏决心线51001台区地处居民区,施工区域房屋密集、街巷狭窄,设备运输通道仅为房屋间狭小过道,大型施工机械无法进场,钢板、变压器转运难度极大,常规施工方式难以开展,成为本次工程推进的最大阻碍。为保障施工安全与进度,该公司提前实地踏勘现场,精准测量过道尺寸、排查通行障碍,结合现场实际反复研讨施工方案,摒弃传统大型机械作业模式,巧用小型机械台班进场作业,精准适配狭窄空间施工需求。

施工期间,班组人员分工明确、协同作战。针对狭窄过道承载力不足、通行不便的问题,工作负责人卑爱军因地制宜规划临时施工便道,在过道关键位置铺设承重钢板,加固通行基础,防止地面沉降、设备磕碰,保障小型机械平稳通行与材料安全转运。作业人员严格按照安全规范,有序开展旧变压器拆除、新变压器抬高就位、线缆接线调试等工序,全程把控施工细节,规范操作流程,在有限作业面内高效推进各项施工任务,最大限度降低施工对周边居民日常生活的影响。

此次变压器增容改造完成后,有效提升了该台区供电容量,彻底解决了长期存在的变压器过载问题,进一步优化区域配网结构,增强供电可靠性,为周边居民生产生活用电筑牢电力保障。
